Bạn đang ấp ủ giấc mơ sở hữu một hồ bơi riêng ngay tại nhà, nơi cả gia đình cùng tận hưởng những phút giây thư giãn mát lạnh? Hay bạn đang chuẩn bị đầu tư một dự án resort, khách sạn và muốn thi công hồ bơi để thu hút khách hàng?
Nhưng rồi những câu hỏi bắt đầu dồn dập: Chi phí thi công hồ bơi là bao nhiêu? Quy trình có phức tạp không? Làm sao biết được đơn vị thi công nào uy tín? Điều gì xảy ra nếu chọn nhầm nhà thầu kém chất lượng hồ bơi bị thấm sau vài tháng, nước đục ngầu, thiết bị hỏng liên tục?
Bài viết này sẽ dẫn bạn đi từ A đến Z về thi công bể bơi: quy trình chuẩn 10+ bước chi tiết, bảng báo giá minh bạch, bí quyết chọn nhà thầu uy tín, và quan trọng hơn những sai lầm thường gặp để bạn tránh xa.
Thi công hồ bơi tại sao cần chọn đơn vị chuyên nghiệp?
Thi công hồ bơi khác gì với xây dựng thông thường?
Nhiều người nghĩ rằng thi công hồ bơi cũng giống như xây một căn phòng hay một bức tường bê tông. Nhưng sự thật là, hồ bơi là một kết cấu chịu lực đặc biệt, phải đương đầu với áp lực nước liên tục 24/7, chịu tác động của hóa chất, thay đổi nhiệt độ, và yếu tố môi trường.
Khác với công trình xây dựng thông thường, thi công bể bơi đòi hỏi:
- Kỹ thuật chống thấm tuyệt đối: Bê tông thông thường có thể chịu được độ ẩm, nhưng hồ bơi phải ngăn 100% nước thấm ra ngoài. Điều này đòi hỏi công nghệ chống thấm chuyên biệt, từ khâu trộn bê tông đến xử lý bề mặt.
- Hệ thống cơ điện phức tạp: Ngoài kết cấu bê tông, hồ bơi còn cần hệ thống lọc tuần hoàn nước, hệ thống đèn chiếu sáng âm nước, hệ thống sục khí massage, hệ thống sưởi nước (nếu có)… Tất cả phải được tính toán và lắp đặt chính xác.
- Độ bền lâu dài với môi trường hóa học: Nước hồ bơi chứa clo và các hóa chất xử lý khác, có thể ăn mòn vật liệu theo thời gian. Vì vậy, mọi chi tiết từ ống nước, đèn, đến lớp hoàn thiện đều phải chọn vật liệu chống ăn mòn.
Một thợ xây thông thường có thể xây tường, đổ sàn, nhưng chưa chắc đã hiểu được những tính toán về độ dốc đáy hồ, vị trí đặt cống thoát, áp suất nước tác động lên thành bể. Đó là lý do tại sao bạn cần một đơn vị thi công hồ bơi những người đã có kinh nghiệm, am hiểu từng chi tiết kỹ thuật.
Rủi ro khi chọn nhà thầu thi công bể bơi kém chất lượng?
Ví dụ là câu chuyện đau thương của anh Minh ở Bình Dương là một bài học đắt giá. Anh quyết định thuê một đội thợ “rẻ” để tiết kiệm chi phí thi công bể bơi cho biệt thự của mình. Sau 3 tháng hoàn thành, hồ bơi trông có vẻ ổn. Nhưng chỉ sau 6 tháng sử dụng, thảm họa bắt đầu:
- Tường hồ bơi xuất hiện vết nứt nhỏ
- Nước bị thấm ra sân vườn, làm ẩm móng nhà
- Gạch mosaic bị bong tróc từng mảng
- Hệ thống lọc hoạt động kém, nước luôn đục
Chọn nhầm nhà thầu kém chất lượng có thể dẫn đến:
- Kết cấu yếu, dễ sụt lún: Nhiều đơn vị không tuân thủ tiêu chuẩn về độ dày bê tông, đường kính thép, dẫn đến hồ bơi không đủ sức chịu tải. Theo thời gian, tường và đáy hồ có thể bị nứt, sụt lún.
- Chống thấm kém, rò rỉ nước nghiêm trọng: Đây là lỗi phổ biến nhất. Nếu lớp chống thấm không được xử lý đúng cách, nước sẽ thấm qua bê tông, gây ẩm móng, ảnh hưởng đến kết cấu nhà.
- Hệ thống lọc kém hiệu quả: Nhiều nhà thầu thiếu kinh nghiệm không biết cách tính toán công suất bơm lọc phù hợp. Kết quả là nước luôn đục, tảo nở nhiều, tốn hóa chất và điện năng.
- Chi phí phát sinh liên tục: Ban đầu báo giá rẻ để “câu khách”, sau đó liên tục phát sinh thêm chi phí với đủ lý do. Cuối cùng, tổng chi phí có thể cao hơn nhiều so với đơn vị uy tín.
- Không có bảo hành hoặc bảo hành “ma”: Sau khi nhận tiền, nhiều đơn vị kém uy tín biến mất, không thực hiện nghĩa vụ bảo hành. Khi có sự cố, bạn phải tự gánh chịu.
Quy trình thi công hồ bơi chuẩn gồm những bước nào?
Thi công hồ bơi là một quy trình khép kín, mỗi bước đều ảnh hưởng đến chất lượng tổng thể của công trình. Dưới đây là quy trình chuẩn 10+ bước, được áp dụng bởi các đơn vị thi công hàng đầu:
Bước 1: Khảo sát mặt bằng và thiết kế
Đây là bước quan trọng nhất, quyết định 70% thành công của dự án. Một đơn vị thi công hồ bơi chuyên nghiệp sẽ cử kỹ sư đến tận nơi để:
Khảo sát chi tiết mặt bằng:
- Đo đạc chính xác diện tích, địa hình (bằng phẳng, dốc, hay gồ ghề)
- Kiểm tra tính chất nền đất (đất cát, đất sét, đất đá…)
- Xác định cao độ mặt đất, vị trí thoát nước tự nhiên
- Đánh giá khoảng cách đến các công trình lân cận (tránh ảnh hưởng móng nhà)
- Kiểm tra nguồn nước, nguồn điện, khả năng thoát nước thải
Tư vấn thiết kế phù hợp: Dựa trên nhu cầu của bạn (hồ bơi gia đình, kinh doanh, hay công cộng) và đặc điểm mặt bằng, kỹ sư sẽ đề xuất:
- Kích thước tối ưu (thông thường hồ bơi gia đình là 3x8m, 4x10m, 5x12m…)
- Độ sâu hợp lý (từ 1.2m đến 1.8m, hoặc có cấp bậc từ nông đến sâu)
- Hình dạng phù hợp (chữ nhật, oval, kidney, hay tự do)
- Vị trí đặt phòng máy, hệ thống lọc
Bản vẽ thi công chi tiết: Một bộ hồ sơ thiết kế đầy đủ gồm:
- Bản vẽ mặt bằng tổng thể (tỷ lệ 1:100 hoặc 1:50)
- Bản vẽ mặt cắt dọc, mặt cắt ngang
- Bản vẽ kết cấu thép, bê tông
- Bản vẽ hệ thống điện nước
- Bản vẽ 3D phối cảnh (để khách hàng hình dung rõ nhất)
Chi phí thiết kế dao động từ 170.000đ đến 380.000đ/m2. Tuy nhiên, hầu hết các công ty thi công trọn gói sẽ miễn phí thiết kế khi ký hợp đồng thi công.
Bước 2: Đào móng định hình

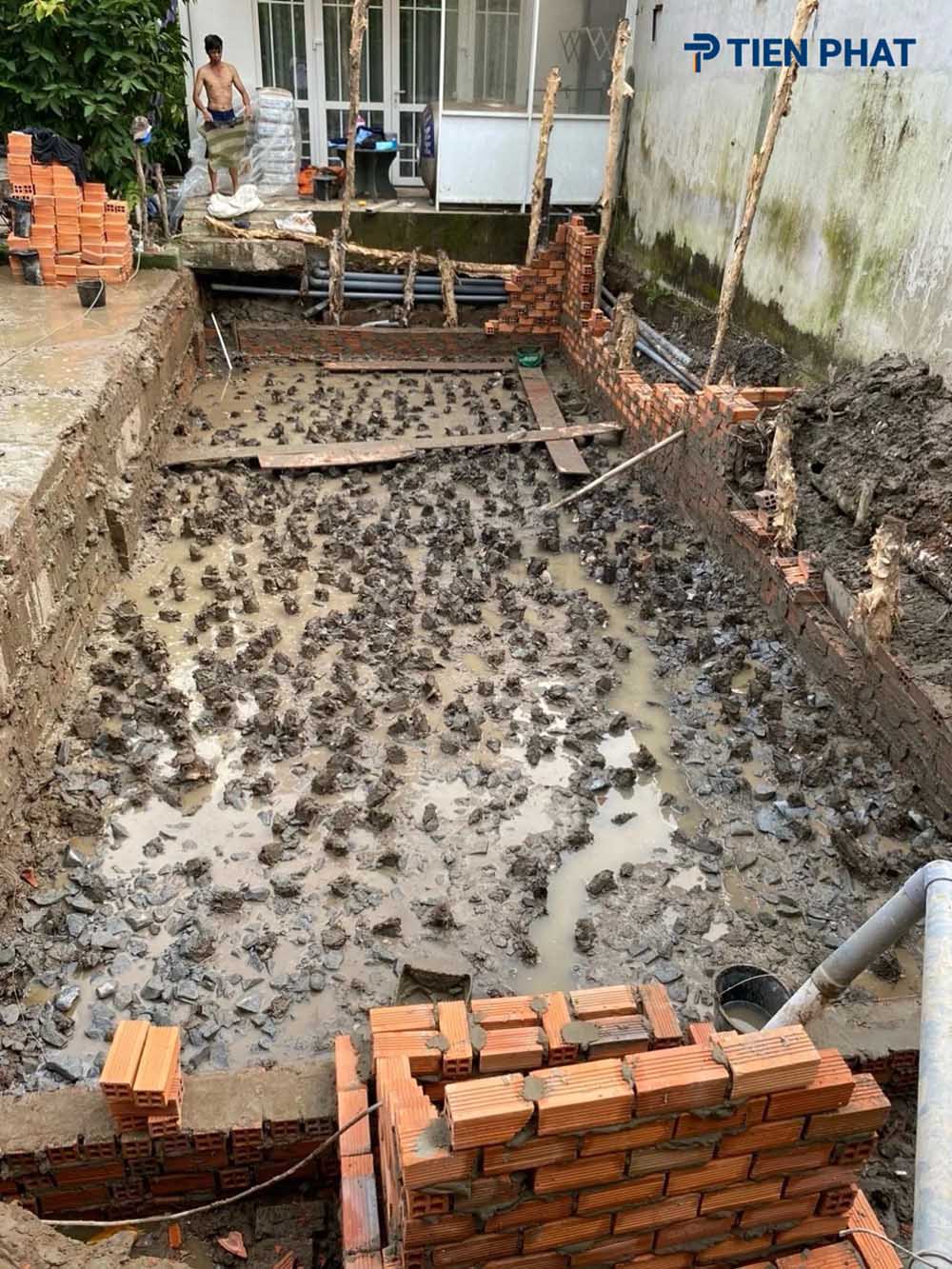

Sau khi có bản vẽ được duyệt, đội thi công bắt đầu đào đất để tạo hình cho hồ bơi.
Quy trình đào móng chuẩn:
- Đánh dấu ranh giới: Dùng cọc và dây căng để đánh dấu chính xác vị trí, kích thước hồ bơi theo bản vẽ. Sai lệch cho phép tối đa ±
- Xác định độ sâu đào: Độ sâu đào = Độ sâu nước + Độ dày các lớp kết cấu
- Ví dụ: Hồ bơi sâu 1.4m, cần đào khoảng 1.7m để tính cả lớp đá móng (10-15cm), bê tông đáy (15-20cm), gạch hoàn thiện (2-3cm).
- Đào bằng máy hoặc thủ công:
- Với hồ bơi diện tích lớn (>50m2): Sử dụng máy xúc để tiết kiệm thời gian
- Hồ bơi nhỏ hoặc vị trí hẹp: Đào thủ công để tránh làm hỏng móng nhà
- Tạo độ dốc thoát nước: Đáy hồ không hoàn toàn phẳng, mà phải có độ dốc nhẹ 1-2% về phía cống thoát để dễ dàng vệ sinh, thoát nước khi cầ
Lưu ý quan trọng:
- Nếu nền đất yếu (đất sét, đất lấp), cần gia cố bằng cọc hoặc đổ bê tông móng sâu hơn
- Tránh đào móng quá gần tường nhà (khoảng cách an toàn tối thiểu 1.5m) để không ảnh hưởng móng
- Trong quá trình đào, nếu gặp nước ngầm, cần bơm hút và có biện pháp thoát nước tạm
Thời gian đào móng trung bình: 2-3 ngày cho hồ bơi gia đình cỡ vừa.
Bước 3: Lót đá móng
Nhiều nhà thầu “cắt xén” chi phí bỏ qua bước này, dẫn đến hậu quả nghiêm trọng về sau.
Vai trò của lớp đá móng:
- Chống mất nước cho bê tông: Khi đổ bê tông, nước xi măng có thể thấm xuống đất, làm giảm độ bền bê tô Lớp đá móng ngăn chặn hiện tượng này.
- Bảo vệ cốt thép: Tránh cốt thép tiếp xúc trực tiếp với đất ẩm, ngăn ngừa rỉ sé
- Tạo nền ổn định: Giúp phân bố đều tải trọng, tránh lún sụt cục bộ.
- Thoát nước hiệu quả: Lớp đá có tính thoát nước tốt, tránh tích nước dưới đáy hồ.
Tiêu chuẩn lót đá móng:
- Loại đá: Đá dăm 1×2 hoặc đá 4×6
- Độ dày: 10-15cm (sau khi đầm chặt)
- Đầm chặt bằng máy đầm rung hoặc đầm cóc
- Phải phẳng, không để sỏi nhọn
Chi phí lót đá móng: Khoảng 100.000đ-150.000đ/m2 (bao gồm vật liệu và nhân công).
Bước 4: Đan lưới thép
Bê tông tự nó rất bền khi chịu nén, nhưng lại yếu khi chịu kéo. Do đó, trong kết cấu hồ bơi, cốt thép đóng vai trò quan trọng giúp chịu lực kéo, ngăn bê tông bị nứt khi chịu áp lực nước.
Tiêu chuẩn thép cho hồ bơi:
Thép đáy hồ:
- Lưới thép 2 lớp (lưới trên và lưới dưới)
- Đường kính: D10 hoặc D12
- Khoảng cách: 15cm x 15cm hoặc 20cm x 20cm (tùy theo quy mô hồ)
- Chiều dày lớp bê tông bảo vệ: 5cm phía dưới, 5cm phía trên
Thép thành hồ:
- Thép đứng: D10 hoặc D12, cách nhau 15-20cm
- Thép ngang: D8 hoặc D10, cách nhau 20-25cm
- Thép đai: Móc chéo xen kẽ, buộc chặt để tăng độ cứng
Thép góc và thành bậc:
- Cần bố trí thép tăng cường tại các góc (vị trí chịu lực tập trung)
- Thép bậc thang: D10, đan liên kết chắc chắn với thép thành
Quy trình thi công thép:
- Đặt lưới thép đáy trên các chân kiềng (spacer) để đảm bảo lớp bê tông bảo vệ
- Đan thép thành, dựng đứng và cố định bằng giá đỡ
- Buộc dây thép tại mọi điểm giao nhau
- Kiểm tra kỹ trước khi đổ bê tông
Điều kiện nghiệm thu:
- Không có thép rỉ sét nặng
- Khoảng cách đều đặn, sai lệch ±1cm
- Lớp bê tông bảo vệ đủ dày
- Thép được liên kết chắc chắn, không bị rung lắc
Thời gian thi công hồ bơi gia đình là 2-3 ngày

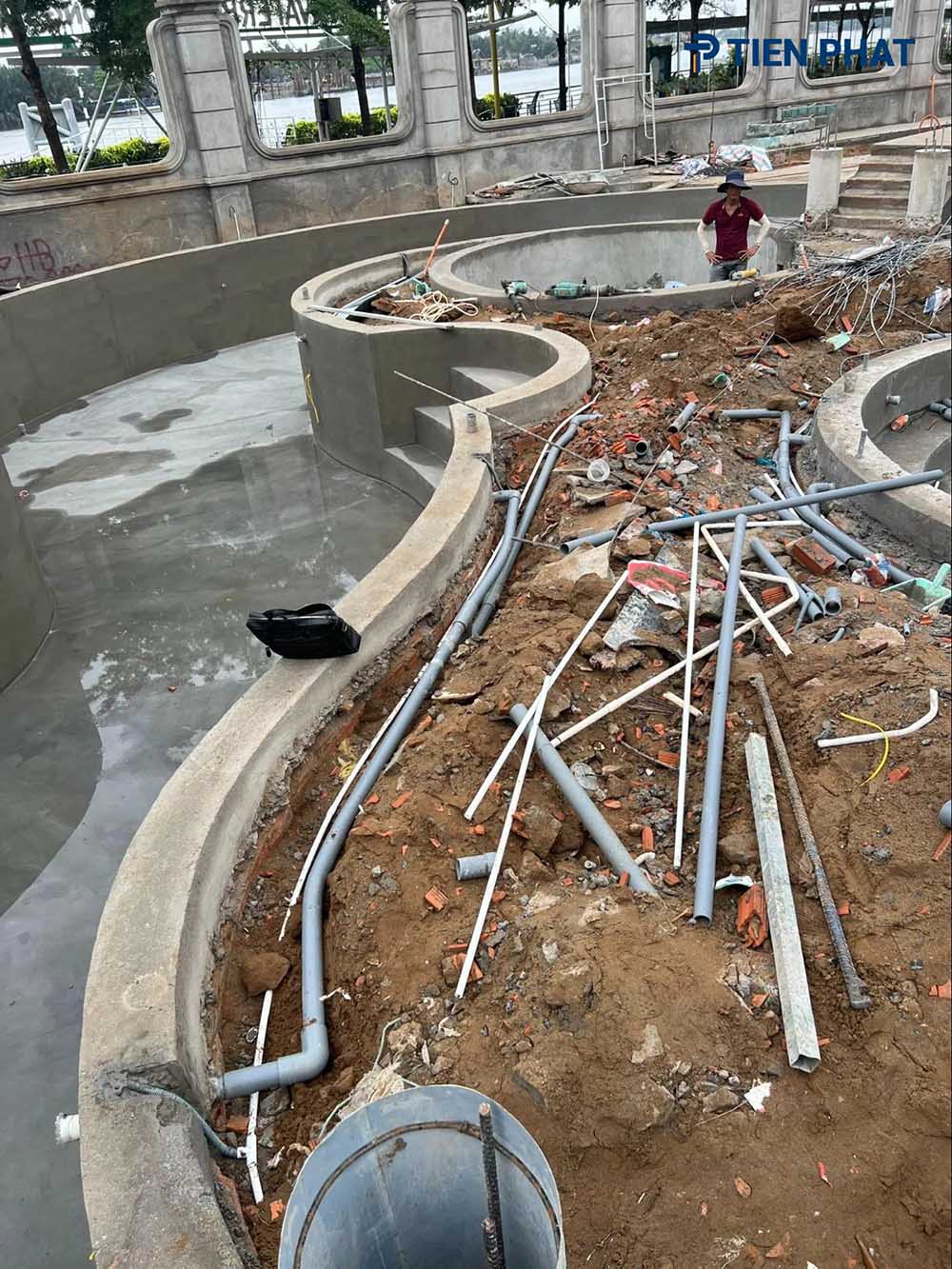

Bước 5: Lắp đặt ống nước và điện
Hệ thống ống nước và điện cần được lắp đặt trước khi đổ bê tông, vì sau này không thể sửa chữa mà không phá vỡ kết cấu.
Hệ thống ống nước gồm:
- Ống hút đáy (main drain):
- Vị trí: Ở điểm thấp nhất của hồ, thường là giữa đáy
- Đường kính: D90, D110 hoặc D160 (tùy quy mô)
- Công dụng: Hút nước đáy về hệ thống lọc, thoát nước khi cần
- Ống hút mặt (skimmer):
- Vị trí: Gần mặt nước, thành hồ
- Số lượng: 1-2 cái (tùy diện tích hồ)
- Công dụng: Hút tạp chất nổi trên mặt nước
- Ống trả nước (return):
- Vị trí: Đối diện với ống hút, cách mặt nước 30-40cm
- Số lượng: 2-4 cái
- Công dụng: Trả nước sạch sau lọc về hồ, tạo dòng tuần hoàn
- Ống tràn (overflow):
- Vị trí: Quanh thành hồ, thấp hơn mép hồ 2-3cm
- Công dụng: Thoát nước dư khi mưa hoặc đổ nước quá mức
- Ống cấp nước mới:
- Kết nối với nguồn nước sạch để bổ sung khi nước hồ bốc hơi
Hệ thống điện:
- Đường ống luồn dây điện:
- Dùng ống nhựa HDPE hoặc PVC, đường kính D27, D34
- Luồn qua thành hồ đến các vị trí cần điện
- Đèn LED âm nước:
- Vị trí: Thành hồ, cách đáy 50-80cm
- Số lượng: 2-4 đèn cho hồ gia đình
- Tiêu chuẩn: Đèn chuyên dụng IP68, điện áp an toàn 12V
- Hệ thống massage (nếu có):
- Ống dẫn khí đến các vòi phun massage trên thành hồ
Nguyên tắc quan trọng:
- Mọi điểm nối phải được gắn chặt, dùng keo dán PVC chuyên dụng
- Kiểm tra áp suất ống nước trước khi đổ bê tông (bơm áp suất gấp 1.5 lần áp suất vận hành)
- Vị trí ống phải chính xác theo bản vẽ, độ sai lệch tối đa ±2cm
- Che chắn, cố định ống kỹ trong quá trình đổ bê tông để không bị xê dịch
Bước 6: Đổ bê tông đáy và thành
Đổ bê tông là khâu quyết định chất lượng trong quá trình thi công bể bơi. Một lỗi nhỏ trong khâu này có thể dẫn đến nứt, thấm, và phải sửa chữa tốn kém.
Yêu cầu về vật liệu:
- Mác bê tông: Tối thiểu B20 (M250), khuyến nghị B25 (M300) hoặc B30 (M350) cho độ bền cao
- Xi măng: PCB40 hoặc PC40, từ các nhà sản xuất uy tín (Holcim, Vicem, Nghi Sơn…)
- Cát: Cát vàng, sạch, không lẫn bùn, cỡ hạt 0.5-2mm
- Đá: Đá 1×2, sạch, không lẫn bụi bẩn
- Nước: Nước sạch, không chứa dầu mỡ, hóa chất
Phụ gia quan trọng:
- Phụ gia chống thấm: Xypex, Sika, Fosroc… (pha trộn vào bê tông)
- Phụ gia giảm nước: Giúp bê tông dẻo, dễ đổ, giảm tỷ lệ nước/xi măng
- Sợi thủy tinh (fiber glass): Tăng độ bền kéo, chống nứt vi mô
Quy trình đổ bê tông chuẩn:
- Đổ đáy hồ trước:
- Đổ theo nguyên tắc:Từ xa đến gần, từ trong ra ngoài, từ thấp đến cao
- Đổ liên tục, không ngắt quãng (để tránh mạch ngừng – nơi dễ thấm nhất)
- Dùng máy đầm rung để đầm chặt, loại bỏ bọt khí
- Độ dày bê tông đáy:15-20cm
- Đổ thành hồ:
- Sử dụng cốp pha (ván khuôn) để tạo hình thành đứng
- Đổ từng lớp 30-40cm, đầm chặt sau mỗi lớp
- Độ dày thành:15-25cm (tùy quy mô)
- Tạo góc cong (cove):
- Không để góc vuông giữa đáy và thành, mà tạo góc cong bán kính 5-10cm
- Giúp giảm ứng suất tập trung, dễ ốp gạch, dễ vệ sinh
Điều kiện thi công:
- Chọn ngày khô ráo, tránh mưa, nhiệt độ 15-35°C
- Tránh đổ bê tông khi trời quá nóng (>35°C) hoặc quá lạnh (<10°C)
- Nếu bắt buộc đổ vào mùa nóng, che bạt và tưới nước ngay sau đổ
Thời gian đổ: Toàn bộ quá trình thi công hồ bơi nên được đổ trong 1 ngày (hoặc tối đa 2 ngày nếu đổ đáy rồi nghỉ, đổ thành sau). Điều này đảm bảo tính liên kết của bê tông, giảm mạch ngừng.
Bước 7: Bê tông và chống thấm
Sau khi đổ bê tông xong 24 giờ, bê tông bắt đầu quá trình đông cứng (hydrat hóa). Giai đoạn này cực kỳ quan trọng để bê tông đạt độ bền tối đa.
Yang bê tông (bảo dưỡng bê tông):
- Mục đích: Cung cấp độ ẩm cho xi măng tiếp tục phản ứng, tránh bê tông bị khô quá nhanh gây nứt
- Phương pháp: Tưới nước 2-3 lần/ngày, đặc biệt vào buổi sáng sớm và chiều tối
- Thời gian: Tối thiểu 7 ngày, khuyến nghị 14 ngày
- Lưu ý: Không để nước đọng, chỉ tưới ẩm; Có thể phủ bạt hoặc rơm để giữ ẩm
Chống thấm khâu quyết định 80% chất lượng:
Có nhiều công nghệ chống thấm, mỗi loại có ưu nhược điểm riêng:
- Chống thấm màng (membrane waterproofing):
- Loại: Màng PVC, màng HDPE, màng bitum polymer
- Ưu điểm: Hiệu quả cao, chống thấm tuyệt đối, bền 20-30 năm
- Nhược điểm: Chi phí cao, thi công phức tạp
- Giá thành: 200.000đ-400.000đ/m2
- Chống thấm phủ (coating waterproofing):
- Loại: Sika, Xypex, Fosroc, Soprema…
- Phương pháp: Cán hoặc phun 2-3 lớp lên bề mặt bê tông đã làm sạch
- Ưu điểm: Dễ thi công, giá vừa phải, hiệu quả tốt
- Nhược điểm: Phụ thuộc vào bề mặt bê tông phải nhẵn, không nứt
- Giá thành: 80.000đ-150.000đ/m2
- Chống thấm kết tinh (crystalline waterproofing):
- Loại: Xypex Concentrate, Vandex…
- Nguyên lý: Tạo tinh thể không hòa tan trong lỗ rỗng bê tông, tự lành vết nứt nhỏ
- Ưu điểm: Chống thấm vĩnh viễn, thẩm thấu sâu vào bê tông, tự sửa chữa vết nứt <0.4mm
- Nhược điểm: Giá cao, đòi hỏi bề mặt phải được chuẩn bị kỹ
- Giá thành: 150.000đ-250.000đ/m2
Quy trình chống thấm chuẩn:
- Làm sạch bề mặt: Rửa áp lực cao, loại bỏ bụi, bã dầu, chất bết
- Xử lý vết nứt (nếu có): Dùng vữa epoxy hoặc vữa sửa chữa chuyên dụng
- Phun hoặc cán lớp lót (primer): Tạo độ bám dính
- Phun/cán lớp chống thấm chính: 2-3 lớp, mỗi lớp cách nhau 4-6 giờ
- Phủ lớp bảo vệ (nếu cần)
Kiểm tra chống thấm:
- Sau 3 ngày, bơm nước đầy hồ
- Quan sát 7 ngày, đánh dấu mức nước
- Nếu nước không giảm hoặc giảm <5mm/ngày (do bốc hơi tự nhiên) → Đạt
- Nếu nước giảm >10mm/ngày → Có điểm thấm, cần xử lý
Bước 8: Ốp lát gạch trang trí
Sau khi chống thấm và kiểm tra đạt yêu cầu, bước tiếp theo là hoàn thiện bề mặt tạo vẻ đẹp thẩm mỹ và bảo vệ lớp chống thấm.
So sánh các loại vật liệu hoàn thiện:
|
Loại vật liệu |
Ưu điểm |
Nhược điểm |
Giá thành |
|
Gạch mosaic thủy tinh |
Đẹp, nhiều màu sắc, chống trơn tốt, không phai màu |
Giá cao, thi công lâu |
800.000đ-2.000.000đ/m2 |
|
Gạch mosaic gốm |
Giá vừa phải, màu sắc đa dạng, dễ vệ sinh |
Độ bền kém hơn thủy tinh |
300.000đ-700.000đ/m2 |
|
Đá tự nhiên (granite, marble) |
Sang trọng, bền, tản nhiệt tốt |
Giá cao, trơn khi ướt, cần xử lý chống trơn |
700.000đ-1.500.000đ/m2 |
|
Sơn epoxy |
Thi công nhanh, giá rẻ, nhiều màu |
Độ bền trung bình, dễ trầy xước |
200.000đ-400.000đ/m2 |
|
Liner (màng PVC) |
Thi công nhanh, nhiều họa tiết, dễ thay thế |
Tuổi thọ trung bình (7-12 năm) |
400.000đ-800.000đ/m2 |
Quy trình ốp gạch mosaic chuẩn:
- Chuẩn bị mặt phẳng: Trát vữa xi măng mỏng (nếu bề mặt gồ ghề)
- Pha keo dán gạch chuyên dụng: Keo dán gạch bể bơi (waterproof tile adhesive) như Sikaceram, Davco…
- Ốp từ dưới lên trên: Bắt đầu từ đáy, ốp thành thẳng lên
- Tạo đường nối: Dùng kẹp nhựa để khoảng cách giữa các viên gạch đều đặn (1-2mm)
- Chà ron: Sau 24 giờ, dùng vữa chà ron chống nước (epoxy grout) để lấp các khe hở
- Vệ sinh: Lau sạch xi măng thừa, đánh bóng bề mặt
Lưu ý:
- Gạch mosaic thường có kích thước 25x25mm hoặc 48x48mm, được dán sẵn thành tấm 30x30cm
- Ốp gạch cần tay nghề cao, vì bề mặt cong, có độ dốc
- Tránh sử dụng gạch men bóng (rất trơn khi ướt) cho đáy và bậc thang
Bước 9: Lắp đặt thiết bị lọc nước
Hệ thống lọc nước là “trái tim” của hồ bơi, quyết định chất lượng nước và tuổi thọ công trình.
Các thành phần chính:
- Bơm tuần hoàn nước:
- Công suất: Phải đủ mạnh để tuần hoàn toàn bộ nước hồ trong 4-6 giờ
- Cách tính: Công suất bơm (m³/h) = Thể tích hồ (m³) / 4 hoặc 6
- Ví dụ: Hồ bơi 40m³, cần bơm 40/4 = 10m³/h (tương đương 2HP)
- Loại bơm: Pentair, Emaux, Kripsol, Hayward…
- Bình lọc cát:
- Nguyên lý: Nước đi qua cát thạch anh, lọc bỏ tạp chất >20 micron
- Kích thước: Tùy lưu lượng bơm (từ 10″ đến 36″)
- Cát lọc: Cát thạch anh cỡ5-1.2mm, chiếm 2/3 bình
- Tuổi thọ cát: 3-5 năm, sau đó cần thay
- Hệ thống khử trùng: Khử trùng bằng clo (truyền thống):
- Dùng viên clo hoặc clo lỏng
- Ưu điểm: Rẻ, dễ kiếm
- Nhược điểm: Mùi khó chịu, kích ứng da/mắt, phải kiểm tra thường xuyên
- Khử trùng điện phân muối (Salt Chlorination):
- Thiết bị điện phân muối tự động tạo clo từ muối ăn
- Ưu điểm: Nước mềm, không kích ứng, ít bảo trì
- Nhược điểm: Giá thiết bị cao (15-30 triệu đồng)
- Khuyến nghị: Đây là xu hướng hiện đại, đáng đầu tư
- Khử trùng UV hoặc Ozone:
- Công nghệ tiên tiến, không hóa chất
- Ưu điểm: Nước rất sạch, không mùi
- Nhược điểm: Giá cao, thường kết hợp với clo dư lượng thấp
- Đèn chiếu sáng LED:
- Đèn chuyên dụng IP68, điện áp 12V
- Màu sắc: Trắng, xanh dương, RGB (đổi màu)
- Vị trí: Thành hồ, cách đáy 50-80cm
- Phụ kiện khác:
- Thang inox lên xuống
- Vòi massage (nếu có)
- Bàn chải vệ sinh tự động (robot cleaner)
- Máy sưởi nước (cho vùng lạnh)
Phòng máy:
- Vị trí: Gần hồ (trong bán kính 10m), có mái che, thoáng mát
- Diện tích: 2-4m² cho hồ gia đình
- Nền cao hơn mực nước hồ (tránh ngập khi mưa)
Tham khảo thêm các: thiết bị hồ bơi
Bước 10: Nghiệm thu và bàn giao
Đây là bước cuối cùng nhưng cực kỳ quan trọng. Nhiều khách hàng bị “lừa” vì nghiệm thu qua loa.
Checklist nghiệm thu chi tiết:
Kiểm tra kết cấu:
- Bê tông không có vết nứ, tróc, bọt khí
- Bề mặt phẳng, không gồ ghề
- Độ dốc đáy hồ hợp lý
- Góc cong giữa đáy và thành đều đặn
Kiểm tra chống thấm:
- Bơm đầy nước, quan sát 7 ngày
- Mức nước giảm <5mm/ngày (bốc hơi tự nhiên)
- Không có vết ẩm trên thành ngoài
- Không có nước thấm ra sân vườn
Kiểm tra hoàn thiện:
- Gạch ốp không bong tróc, không rỗng
- Đường chỉ gạch thẳng, đều, ron kín
- Màu sắc đồng đều
- Không có gạch vỡ, sứt mẻ
Kiểm tra hệ thống cơ điện:
- Bơm hoạt động êm, không rung
- Áp suất nước đủ mạnh
- Bình lọc không rò rỉ
- Đèn LED sáng đều, không chập chờn
- Hệ thống khử trùng hoạt động ổn định
- Các van, ống nối không rò rỉ
Kiểm tra an toàn:
- Thang inox chắc chắn, không lung lay
- Bậc thang chống trơn tốt
- Hệ thống điện có aptomat bảo vệ
- Không có vật nhọn, cạnh sắc
Tài liệu bàn giao:
- Hồ sơ thiết kế hoàn công
- Hướng dẫn vận hành chi tiết
- Hợp đồng bảo hành (thời gian, phạm vi)
- Danh sách thiết bị, hướng dẫn bảo trì
- Thông tin liên hệ hỗ trợ 24/7
Đào tạo vận hành:
- Nhà thầu phải đào tạo cách vận hành, bảo trì cơ bản
- Hướng dẫn cách kiểm tra pH, clo
- Cách vệ sinh, backwash bình lọc
- Xử lý sự cố thường gặp
Chỉ sau khi tất cả các hạng mục trên đạt yêu cầu, mới ký biên bản nghiệm thu và thanh toán tiền cuối cùng (thường giữ lại 10% giá trị hợp đồng trong thời gian bảo hành).
Chi phí thi công hồ bơi bao nhiêu một m2?
Đây là câu hỏi được quan tâm nhất. Chi phí thi công hồ bơi phụ thuộc vào nhiều yếu tố: quy mô, vị trí, loại hình, yêu cầu hoàn thiện, và đơn vị thi công.
Chi phí thiết kế hồ bơi dao động trong khoảng nào?
Chi phí thiết kế bao gồm:
- Khảo sát mặt bằng
- Bản vẽ kiến trúc tổng thể
- Bản vẽ kết cấu chi tiết
- Bản vẽ hệ thống cơ điện
- Bản vẽ 3D phối cảnh
Mức giá: 170.000đ – 380.000đ/m²
- Hồ bơi đơn giản, chuẩn: 170.000đ-250.000đ/m²
- Hồ bơi phức tạp, thiết kế riêng: 280.000đ-380.000đ/m²
Lưu ý: Hầu hết các công ty thi công bể bơi trọn gói sẽ miễn phí thiết kế khi khách hàng ký hợp đồng thi công hồ bơi. Do đó, nếu bạn chỉ thiết kế mà không thi công với họ, chi phí thiết kế sẽ được tính riêng.
Chi phí hoàn thiện và lắp đặt thiết bị là bao nhiêu?
Phần hoàn thiện bao gồm: Ốp lát gạch/đá, lắp đặt hệ thống lọc nước, đèn, phụ kiện.
Bảng chi phí hoàn thiện:
|
Hạng mục |
Đơn giá (đ/m²) |
|
Ốp gạch mosaic gốm |
300.000đ – 700.000đ |
|
Ốp gạch mosaic thủy tinh |
800.000đ – 2.000.000đ |
|
Ốp đá tự nhiên (granite, marble) |
700.000đ – 1.500.000đ |
|
Sơn epoxy |
200.000đ – 400.000đ |
Chi phí thiết bị (gói cơ bản cho hồ 40m³):
- Bơm tuần hoàn (2HP): 8.000.000đ – 15.000.000đ
- Bình lọc cát (24″): 10.000.000đ – 18.000.000đ
- Hệ thống điện phân muối: 15.000.000đ – 30.000.000đ
- Đèn LED (2-4 bóng): 4.000.000đ – 10.000.000đ
- Thang inox: 3.000.000đ – 6.000.000đ
- Phụ kiện khác: 5.000.000đ – 10.000.000đ
Tổng chi phí thiết bị gói cơ bản: 45.000.000đ – 89.000.000đ
Tính tổng chi phí trọn gói:
Hồ bơi 3m x 8m = 24m², hoàn thiện trung bình:
- Phần thô: 72.000.000đ
- Hoàn thiện (gạch mosaic gốm): 24m² x 500.000đ = 12.000.000đ
- Thiết bị: 60.000.000đ
- Tổng cộng: 144.000.000đ (khoảng 6.000.000đ/m²)
Đơn giá trọn gói trung bình 2025: 4.200.000đ/m² – 7.600.000đ/m² (tùy vào yêu cầu hoàn thiện)
Tiêu chuẩn kỹ thuật thi công hồ bơi đảm bảo chất lượng
Độ dày bê tông và đường kính thép chuẩn là bao nhiêu?
Bê tông:
- Mác bê tông: Tối thiểu B20 (M250), khuyến nghị B25-B30
- Độ dày đáy: 15-20cm (hồ gia đình), 20-30cm (hồ công cộng)
- Độ dày thành: 15-25cm (hồ gia đình), 25-35cm (hồ công cộng)
- Lớp bê tông bảo vệ thép: 5cm
Cốt thép:
- Thép đáy: D10-D12, lưới 15x15cm hoặc 20x20cm, 2 lớp
- Thép thành: D10-D12 (thép đứng), D8-D10 (thép ngang)
- Thép tăng cường góc: D12-D16
Độ dốc đáy hồ:
- 1-2% về phía cống thoát để dễ vệ sinh
Độ sâu tiêu chuẩn:
- Hồ bơi gia đình: 1.2m – 1.6m
- Hồ bơi người lớn: 1.4m – 1.8m
- Khu vực trẻ em: 0.6m – 0.9m
- Hồ nhảy cầu: 3.5m – 5m
Kỹ thuật chống thấm nào được khuyên dùng nhất hiện nay?
Sau khi khảo sát hàng trăm công trình, chúng tôi khuyến nghị:
Phương án tối ưu (chi phí – chất lượng):
- Bê tông chống thấm tích hợp(phụ gia Xypex/Sika pha trộn vào bê tông khi đổ)
- + Chống thấm kết tinh Xypex Concentrate(phủ 2 lớp lên bề mặt)
- + Vữa chống thấm polymer(phủ lớp mỏng bảo vệ)
Tổng chi phí: Khoảng 180.000đ-220.000đ/m² cho cả 3 lớp
Phương án cao cấp (cho hồ bơi sân thượng, resort):
- Màng chống thấm HDPE/PVC + Chống thấm kết tinh
- Hiệu quả tuyệt đối, nhưng chi phí cao (350.000đ-450.000đ/m²)
Hệ thống lọc nước cần đáp ứng những thông số kỹ thuật gì?
Công suất bơm:
- Phải tuần hoàn toàn bộ nước hồ trong 4-6 giờ
- Công thức: Công suất (m³/h) = Thể tích hồ (m³) ÷ 4 (hoặc 6)
- Chọn bơm có công suất cao hơn 10-15% so với tính toán (để dự phòng)
Bình lọc cát:
- Tốc độ lọc chuẩn: 40-50 m³/h/m² (diện tích tiết diện bình)
- Ví dụ: Hồ 40m³, cần bơm 10m³/h, chọn bình lọc 24″ (diện tích 0.3m²) là phù hợp
Chất lượng nước đầu ra:
- Độ đục: <5 NTU (Nephelometric Turbidity Unit)
- pH: 7.2 – 7.8
- Clo dư: 1.0 – 3.0 ppm (mg/l)
- Độ kiềm: 80 – 120 ppm
- Canxi cứng: 200 – 400 ppm
Tần suất backwash (rửa ngược):
- Khi áp suất bình lọc tăng 0.5-0.7 bar so với ban đầu
- Hoặc mỗi 7-10 ngày (tùy mức sử dụng)
Tiêu chuẩn an toàn khi thi công hồ bơi gia đình và công cộng?
An toàn điện:
- Hệ thống điện phải có aptomat chống rò (RCCB/ELCB) 30mA
- Đèn LED sử dụng điện áp an toàn 12V
- Biến áp cách ly đặt cách hồ tối thiểu 3.5m
- Hệ thống nối đất đầy đủ
An toàn kết cấu:
- Không có góc nhọn, cạnh sắc
- Bậc thang chống trơn
- Thang inox chắc chắn, không gỉ
Biển báo an toàn (hồ công cộng):
- Độ sâu hồ bơi
- Quy định an toàn
- Vị trí nhân viên cứu hộ
- Thiết bị cứu sinh (phao, cần câu)
Thoát nước khẩn cấp:
- Hệ thống thoát nước phải thoát được toàn bộ nước hồ trong <8 giờ
Đọc thêm về: Chi phí xây dựng hồ bơi hết bao nhiêu
Làm sao để chọn được công ty thi công hồ bơi uy tín
7 tiêu chí vàng để đánh giá đơn vị thi công chuyên nghiệp?
Sau khi phân tích hơn 50 công ty thi công bể bơi tại Việt Nam, chúng tôi rút ra 7 tiêu chí then chốt:
- Kinh nghiệm và Portfolio:
- Hoạt động tối thiểu 5 năm trong ngành
- Có danh mục ít nhất 50+ công trình đã hoàn thành
- Kiểm chứng: Yêu cầu xem hình ảnh trước/sau, địa chỉ công trình cụ thể, có thể liên hệ chủ nhà cũ để hỏi
- Đội ngũ kỹ thuật chuyên môn:
- Có kỹ sư xây dựng, kiến trúc sư, kỹ sư cơ điện
- Đội thợ qua đào tạo chuyên về hồ bơi (không phải thợ xây dựng thông thường)
- Kiểm chứng: Xem bằng cấp, chứng chỉ hành nghề
- Quy trình làm việc rõ ràng:
- Từ khảo sát, thiết kế, báo giá, hợp đồng, thi công, đến nghiệm thu
- Có lịch trình chi tiết từng giai đoạn
- Dấu hiệu tốt: Công ty có tài liệu quy trình bằng văn bản, thậm chí handbook cho khách hàng
- Báo giá minh bạch, chi tiết:
- Chia nhỏ từng hạng mục (đào móng, thép, bê tông, chống thấm, hoàn thiện, thiết bị…)
- Ghi rõ khối lượng, đơn giá, thành tiền
- Cam kết không phát sinh (hoặc phát sinh tối đa 5% trong trường hợp bất khả kháng)
- Cảnh báo: Nếu báo giá chỉ 1 con số tổng mà không có chi tiết → Rất dễ phát sinh
- Hợp đồng đầy đủ, bảo vệ quyền lợi:
- Hợp đồng theo mẫu Bộ Xây dựng
- Rõ ràng về: phạm vi công việc, thời gian, giá trị, phương thức thanh toán, trách nhiệm, bảo hành
- Điều khoản xử phạt khi chậm tiến độ
- Lưu ý: Đọc kỹ từng điều khoản trước khi ký
- Chế độ bảo hành rõ ràng:
- Bảo hành kết cấu: 5-10 năm
- Bảo hành chống thấm: 3-5 năm
- Bảo hành thiết bị: 1-2 năm (theo nhà sản xuất)
- Cam kết hỗ trợ kỹ thuật lâu dài
- Kiểm chứng: Yêu cầu giấy cam kết bảo hành có đóng dấu
- Đánh giá và phản hồi từ khách hàng:
- Xem review trên Google, Facebook, các diễn đàn
- Xin số điện thoại 2-3 khách hàng cũ để tham khảo
- Dấu hiệu cảnh báo: Công ty không cho phép bạn liên hệ khách hàng cũ
Bảng so sánh nhanh:
|
Tiêu chí |
Công ty uy tín |
Công ty kém chất lượng |
|
Báo giá |
Chi tiết từng hạng mục |
Chỉ 1 con số tổng |
|
Hợp đồng |
Đầy đủ, theo chuẩn |
Đơn giản, thiếu điều khoản |
|
Bảo hành |
5-10 năm, có cam kết |
Không rõ ràng hoặc không có |
|
Tiến độ |
Đúng hẹn ±3 ngày |
Thường chậm 1-2 tháng |
|
Giá cả |
Vừa phải, minh bạch |
Rất rẻ hoặc rất đắt so với thị trường |
|
Hậu mãi |
Hỗ trợ nhiệt tình |
Khó liên lạc sau bàn giao |
Hợp đồng thi công hồ bơi cần có những điều khoản nào?
Một hợp đồng thi công hồ bơi chuẩn cần bao gồm:
- Bên A (Chủ đầu tư) và Bên B (Nhà thầu):
- Thông tin đầy đủ, chính xác
- Người đại diện ký hợp đồng
- Phạm vi công việc:
- Mô tả chi tiết hạng mục công việc (theo bản vẽ kèm theo)
- Vật liệu sử dụng (nhãn hiệu, xuất xứ, tiêu chuẩn)
- Giá trị hợp đồng:
- Tổng giá trị (đã bao gồm VAT hay chưa)
- Phương thức thanh toán (tạm ứng bao nhiêu %, thanh toán từng giai đoạn)
- Ví dụ: Tạm ứng 30% khi ký HĐ, 40% khi hoàn thành phần thô, 20% khi hoàn thiện, 10% sau bảo hành
- Thời gian thực hiện:
- Ngày khởi công – ngày hoàn thành
- Xử phạt khi chậm tiến độ (thường 0.1%/ngày giá trị hợp đồng)
- Trách nhiệm các bên:
- Chủ đầu tư: Cung cấp mặt bằng, nguồn điện nước, thanh toán đúng hạn…
- Nhà thầu: Thi công đúng kỹ thuật, đảm bảo tiến độ, an toàn lao động…
- Nghiệm thu:
- Tiêu chuẩn nghiệm thu
- Quy trình nghiệm thu (từng giai đoạn và tổng thể)
- Bảo hành:
- Thời gian bảo hành từng hạng mục
- Phạm vi bảo hành
- Trách nhiệm bảo hành
- Điều khoản giải quyết tranh chấp:
- Thương lượng, hòa giải
- Tòa án có thẩm quyền (nếu không thương lượng được)
- Phụ lục:
- Bản vẽ thiết kế
- Bảng báo giá chi tiết
- Tiến độ thi công dự kiến
Mẹo: In hợp đồng thành 2 bản, mỗi bên giữ 1 bản gốc. Đóng dấu giáp lai ở mỗi trang.
Chế độ bảo hành hồ bơi sau thi công kéo dài bao lâu?
Tiêu chuẩn bảo hành của các công ty uy tín:
|
Hạng mục |
Thời gian bảo hành |
Phạm vi bảo hành |
|
Kết cấu bê tông |
5-10 năm |
Nứt, sụt lún do lỗi thi công |
|
Chống thấm |
3-5 năm |
Thấm rỉ do lỗi vật liệu/thi công |
|
Hoàn thiện (gạch, đá) |
2-3 năm |
Bong tróc, vỡ do lỗi thi công |
|
Thiết bị (bơm, lọc) |
1-2 năm |
Hỏng hóc do lỗi sản xuất |
|
Hệ thống điện |
1-2 năm |
Chập cháy, hỏng hóc |
Lưu ý:
- Bảo hành không áp dụng trong trường hợp: Sử dụng sai cách, thiên tai, tác động ngoại lực, tự ý sửa chữa
- Thời gian bảo hành tính từ ngày nghiệm thu bàn giao
- Nhà thầu phải khắc phục lỗi trong vòng 7-15 ngày kể từ khi nhận thông báo
Dịch vụ hậu mãi tốt:
- Hỗ trợ kỹ thuật 24/7 (hotline, zalo)
- Hướng dẫn vận hành, bảo trì định kỳ
- Cung cấp vật tư, phụ tùng thay thế
- Có gói bảo trì hàng tháng/quý (tùy chọn)
Sai lầm thường gặp khi thi công hồ bơi và cách khắc phục?
Tại sao hồ bơi bị thấm rỉ sau vài tháng sử dụng?
Đây là vấn đề phổ biến nhất, chiếm 60% sự cố trong thi công hồ bơi.
Nguyên nhân chính:
- Chống thấm kém chất lượng:
- Dùng vật liệu giá rẻ, không rõ nguồn gốc
- Thi công không đúng quy trình (thiếu lớp, không làm sạch bề mặt trước khi phủ)
- Không kiểm tra chống thấm trước khi hoàn thiện
- Bê tông bị nứt:
- Đổ bê tông không đúng cách (có mạch ngừng, bọt khí)
- Yang bê tông không đủ (bê tông bị co ngót, nứt)
- Cốt thép không đủ hoặc đặt sai vị trí
- Mối nối giữa đáy và thành:
- Đây là điểm yếu nhất, dễ nứt nhất
- Không tạo góc cong (cove), để góc vuông → tập trung ứng suất
- Lún sụt nền móng:
- Nền đất yếu, không gia cố kỹ
- Lớp đá móng không đầm chặt
Cách khắc phục:
- Nếu phát hiện sớm (vài tháng đầu):
- Tháo nước hồ, làm sạch bề mặt
- Xác định vị trí thấm (thường ở góc, mối nối ống)
- Xử lý vết nứt bằng vữa epoxy hoặc keo PU phun
- Phủ lớp chống thấm mới (Xypex Patch hoặc tương đương)
- Kiểm tra lại bằng cách bơm nước, quan sát 7 ngày
- Nếu thấm nghiêm trọng:
- Có thể phải đập bỏ lớp hoàn thiện, xử lý chống thấm lại toàn bộ
- Chi phí: 30-50% giá trị thi công ban đầu
Phòng ngừa:
- Chọn nhà thầu uy tín, có cam kết bảo hành chống thấm
- Yêu cầu kiểm tra chống thấm (bơm nước 7 ngày) trước khi hoàn thiện
- Sử dụng vật liệu chống thấm có thương hiệu (Xypex, Sika, Fosroc)
Làm gì khi nhà thầu thi công kéo dài tiến độ?
Đây là vấn đề đau đầu của nhiều chủ nhà. Dự án hồ bơi dự kiến 45 ngày, nhưng kéo dài đến 90 ngày, thậm chí 120 ngày.
Nguyên nhân chậm tiến độ:
- Do nhà thầu:
- Nhận quá nhiều dự án cùng lúc, thiếu nhân công
- Năng lực yếu, không kinh nghiệm
- Gặp khó khăn kỹ thuật không giải quyết được
- Cố tình kéo dài để ép phát sinh thêm chi phí
- Do khách quan:
- Thời tiết xấu (mưa kéo dài)
- Thay đổi thiết kế giữa chừng
- Chủ đầu tư chậm thanh toán
- Nguồn vật liệu thiếu hụt (đặc biệt thiết bị nhập khẩu)
Giải pháp:
- Phòng ngừa ngay từ đầu:
- Ký hợp đồng có điều khoản phạt chậm tiến độ (0.1%/ngày)
- Yêu cầu nhà thầu cam kết lịch trình cụ thể từng giai đoạn
- Thanh toán theo tiến độ (tạo động lực cho nhà thầu)
- Thêm điều khoản phạt và bồi thường nếu chậm quá 30 ngày
- Khi đã xảy ra chậm tiến độ:
Bước 1: Làm việc và nhắc nhở
- Gặp gỡ nhà thầu, yêu cầu giải trình lý do chậm
- Nếu lý do chính đáng (thời tiết, khách quan) → thương lượng gia hạn hợp lý
- Nếu lý do chủ quan → nhắc nhở điều khoản hợp đồng, yêu cầu bổ sung nhân công
Bước 2: Cảnh báo bằng văn bản
- Gửi văn bản (email hoặc giấy) yêu cầu nhà thầu đẩy nhanh tiến độ
- Ghi rõ: nếu tiếp tục chậm, sẽ áp dụng điều khoản phạt
Bước 3: Áp dụng điều khoản phạt
- Tính tiền phạt theo hợp đồng
- Trừ vào tiền thanh toán giai đoạn sau
Bước 4: Chấm dứt hợp đồng (nếu quá nghiêm trọng)
- Nếu chậm quá 60 ngày mà không có giải pháp → đơn phương chấm dứt hợp đồng
- Thuê nhà thầu khác hoàn thiện phần còn lại
- Yêu cầu bồi thường thiệt hại
- Lưu ý: Cần có căn cứ pháp lý vững chắc, tốt nhất tư vấn luật sư
Mẹo: Trong hợp đồng, nên có điều khoản: “Nếu chậm quá 30 ngày không lý do chính đáng, chủ đầu tư có quyền đơn phương chấm dứt hợp đồng mà không phải bồi thường cho nhà thầu”.
Thời gian thi công hồ bơi là bao lâu?
Thi công bể bơi gia đình 3x8m mất bao nhiêu ngày?
Dưới đây là lịch trình chi tiết cho một hồ bơi gia đình tiêu chuẩn (3m x 8m = 24m², sâu 1.4m):
|
STT |
Hạng mục |
Thời gian |
Ghi chú |
|
1 |
Khảo sát, thiết kế, ký hợp đồng |
3-5 ngày |
Trước khi thi công |
|
2 |
Đào móng, vận chuyển đất thải |
2-3 ngày |
Phụ thuộc đất đá |
|
3 |
Lót đá móng, đầm chặt |
1 ngày |
|
|
4 |
Đan lưới thép đáy và thành |
2-3 ngày |
|
|
5 |
Lắp đặt ống nước, điện |
1-2 ngày |
|
|
6 |
Đổ bê tông đáy và thành |
1-2 ngày |
Nên đổ trong 1 ngày |
|
7 |
Yang bê tông |
7-14 ngày |
Tưới nước định kỳ |
|
8 |
Chống thấm |
3-5 ngày |
Bao gồm thời gian khô |
|
9 |
Kiểm tra chống thấm (bơm nước) |
7 ngày |
Quan trọng! |
|
10 |
Ốp lát gạch mosaic |
5-7 ngày |
Tùy diện tích |
|
11 |
Chà ron, vệ sinh |
1-2 ngày |
|
|
12 |
Lắp đặt thiết bị (bơm, lọc, đèn) |
2-3 ngày |
|
|
13 |
Vận hành thử, điều chỉnh |
1-2 ngày |
|
|
14 |
Nghiệm thu, bàn giao |
1 ngày |
|
|
TỔNG CỘNG |
37-50 ngày |
Khoảng 1.5-2 tháng |
Lưu ý:
- Thời gian trên là ước tính cho điều kiện lý tưởng (thời tiết tốt, không phát sinh)
- Nếu trời mưa nhiều, có thể kéo dài thêm 1-2 tuần
- Hồ bơi phức tạp hơn (lớn, có bậc thang, có spa…) sẽ mất thêm 1-2 tuần
Yếu tố nào ảnh hưởng đến tiến độ thi công hồ bơi?
- Thời tiết:
- Mùa khô (tháng 11 – 4): Thuận lợi nhất, tiến độ nhanh
- Mùa mưa (tháng 5 – 10): Chậm hơn 20-30%, đặc biệt công đoạn đổ bê tông, yang bê tông
- Địa hình và nền đất:
- Nền đất tốt (cát, đất đỏ): Đào nhanh, ổn định
- Nền đất yếu (đất sét, đất lấp): Cần gia cố → chậm hơn 1-2 tuần
- Nền đá: Đào khó, cần máy đục → chậm hơn 1 tuần
- Vị trí công trình:
- Đường vào rộng rãi: Xe tải, xe bơm bê tông vào dễ dàng → nhanh
- Ngõ hẹp: Phải vận chuyển thủ công, xe nhỏ → chậm hơn 30-40%
- Mức độ phức tạp:
- Hồ bơi chữ nhật đơn giản: Nhanh nhất
- Hồ bơi hình tự do, nhiều đường cong: Chậm hơn 20%
- Hồ bơi vô cực, có spa, bậc thang phức tạp: Chậm hơn 40-50%
- Năng lực nhà thầu:
- Nhà thầu lành nghề, đủ nhân công: Đúng tiến độ
- Nhà thầu yếu, thiếu công nhân: Kéo dài 50-100%
- Thiết bị nhập khẩu:
- Nếu dùng thiết bị nội địa: Giao hàng trong 1 tuần
- Nếu đặt hàng nhập khẩu (Mỹ, Úc, Pháp…): Có thể mất 3-4 tuần
Khuyến nghị:
- Nên thi công vào mùa khô (tháng 11-4) để đảm bảo tiến độ
- Chuẩn bị mặt bằng trước (dọn sạch, đường vào rộng rãi)
- Chọn nhà thầu có năng lực, đủ nhân công
Làm sao biết lớp chống thấm được thi công đúng chuẩn?
Chống thấm là khâu quan trọng nhất, quyết định 80% chất lượng hồ bơi.
Checklist kiểm tra:
Trước khi chống thấm:
- Bê tông đã yang đủ 7-14 ngày
- Bề mặt được làm sạch bằng máy rửa áp lực cao
- Không có bụi, dầu mỡ, chất bết
- Vết nứt (nếu có) đã được xử lý bằng vữa epoxy
Trong quá trình chống thấm:
- Vật liệu có tem nhãn rõ ràng (Xypex, Sika, Fosroc…)
- Pha chế đúng tỷ lệ (theo hướng dẫn nhà sản xuất)
- Phủ đều, không bỏ sót (đặc biệt góc, mối nối)
- Đủ số lớp (thường 2-3 lớp)
- Mỗi lớp cách nhau đúng thời gian (4-6 giờ)
- Độ dày mỗi lớp đạt chuẩn (1-1.5mm/lớp)
Sau khi chống thấm:
- Để khô đủ thời gian (72 giờ)
- Kiểm tra bằng cách bơm đầy nước, quan sát 7 ngày:
-
- Đánh dấu mực nước ban đầu
- Mỗi ngày kiểm tra mực nước
- Nước giảm <5mm/ngày (do bốc hơi) → Đạt
- Nước giảm >10mm/ngày → Có thấm, yêu cầu xử lý lại
Hệ thống điện nước có an toàn hay không?
Hệ thống nước:
- Ống PVC chất lượng tốt (Tiền Phong, Bình Minh…)
- Keo dán ống chuyên dụng (không dùng keo dán thường)
- Các mối nối được gắn chặt
- Đã thử áp suất (bơm áp lực gấp 1.5 lần áp lực vận hành, giữ 30 phút, không rò rỉ)
- Vị trí ống theo đúng bản vẽ
- Skimmer, ống hút đáy được lắp đúng vị trí
Hệ thống điện:
- Dây điện đúng tiêu chuẩn (dây đồng, cách điện tốt)
- Ống luồn dây bằng nhựa HDPE hoặc PVC
- Có aptomat chống rò (RCCB/ELCB) 30mA
- Đèn LED đúng điện áp 12V, chuẩn IP68
- Biến áp đặt cách hồ >3.5m
- Hệ thống nối đất đầy đủ
- Không có điểm nối trong nước
Mẹo: Yêu cầu thợ điện cung cấp giấy chứng nhận điện an toàn trước khi nghiệm thu.
Cách chọn công ty uy tín trong lĩnh vực thi công hồ bơi
- Kinh nghiệm và uy tín: Đơn vị có nhiều năm hoạt động, được khách hàng đánh giá cao qua các dự án thực tế.
- Hồ sơ năng lực rõ ràng: Có giấy phép hoạt động, đội ngũ chuyên môn và quy trình thi công minh bạch.
- Chất lượng công trình: Sản phẩm hoàn thiện đạt tiêu chuẩn kỹ thuật, tính thẩm mỹ cao, vận hành ổn định.
- Dịch vụ hậu mãi chuyên nghiệp: Có chính sách bảo hành, bảo trì và chăm sóc khách hàng sau khi bàn giao.
- Minh bạch về chi phí: Báo giá rõ ràng, không phát sinh chi phí ngoài hợp đồng.
Quá trình trưởng thành và phát triển
Hồ sơ năng lực của đơn vị thi công
- Giấy phép hoạt động
- Vốn đăng ký kinh doanh
- Người đại diện pháp luật
- Định hướng phát triển
- Sơ đồ tổ chức và quy trình vận hành
Thông qua hồ sơ này, bạn có thể đánh giá được quy trình làm việc, tiến độ thi công và cam kết chất lượng mà công ty dành cho khách hàng.
Tiến Phát Poolspa đơn vị thi công hồ bơi trọn gói chuyên nghiệp
Tiến Phát Poolspa là công ty thi công hồ bơi chuyên nghiệp với hơn 10 năm kinh nghiệm. Tiến Phát sở hữu đội ngũ kỹ sư trẻ trung, năng động và đội ngũ kỹ thuật thi công, lắp đặt hồ bơi được đào tạo bài bản, có thể đảm nhiệm trực tiếp mọi công trình.
Trải qua hàng trăm công trình từ hồ bơi gia đình, hồ bơi chung cư đến các dự án hồ bơi resort, hồ bơi thi đấu… Tiến Phát đã khẳng định được chất lượng cũng như uy tín của mình trên thị trường.
Với đội ngũ thi công hồ bơi Tiến Phát, bạn sẽ có được:
- Một bể bơi kết cấu vững chắc, trường tồn theo năm tháng.
- Kỹ thuật chống thấm tuyệt vời đảm bảo khô ráo, an toàn 100%.
- Nguồn nước hồ bơi trong xanh, hệ thống xử lý nước lắp đặt thông minh, tiết kiệm.
- Tổng chi phí thiết kế bể bơi cạnh tranh, tối ưu tài chính cho chủ đầu tư.
- Vật liệu nhập khẩu trực tiếp từ Pháp, Tây Ban Nha, cực kỳ chất lượng.
- Dự án được hoàn thành đúng tiến độ.
Hãy liên hệ ngay Tiến Phát Poolspa để có được chất lượng công trình hồ bơi như ý muốn. Dịch vụ hỗ trợ 24/7 sẵn sàng tư vấn và báo giá thi công bể bơi chi tiết.
Thông tin liên hệ
Công ty TNHH Xây dựng Thương mại Kỹ thuật Tiến Phát
- Trụ sở chính: 353/4 Đường Nguyễn Duy Dương, Phường Vườn Lài, TP. HCM
- CN Đà Nẵng: 09 Lê Quý Đôn, P. Hòa Cường, TP. Đà Nẵng
- Hotline: 0936 179 389
- Email: help.tienphatcorp@gmail.com
FAQ – Câu hỏi thường gặp về thi công hồ bơi
Có cần xin giấy phép khi thi công hồ bơi gia đình không?
Thi công hồ bơi có ảnh hưởng đến móng nhà không?
Mùa nào là thời điểm thích hợp nhất để thi công?
Có thể thi công bể bơi trong mùa mưa được không?
Sau khi thi công xong bao lâu có thể sử dụng hồ bơi?
















Bài viết liên quan:
Thiết kế hồ bơi – Mẫu hồ bơi gia đình, kinh doanh đẹp sang trọng
Thiết kế thi công hồ cá koi
